六月的天臺大地,草木蔥蘢,生機勃發,項目建設掀起新熱潮。
在浙江天臺抽水蓄能電站項目施工現場,近3000名工人奮戰一線,有條不紊地進行庫盆開挖、引水隧洞壓力鋼管安裝、機組混凝土澆筑等作業。
該項目是國家“十四五”重點實施項目、省“十四五”期間規劃的重大建設項目,總裝機容量170萬千瓦,總投資約107.41億元,主要建設上下兩個水庫、輸水系統、地下廠房、地面開關站等,投產后將承擔浙江電網調峰、填谷、調頻、調相、儲能、緊急事故備用等任務,并為華東電網提供靈活調度能力。
“努力使該項目在明年底實現首臺機組投產發電,是我們的目標。”三峽建工浙江天臺抽水蓄能有限公司副總經理景茂貴說,今年以來,他們加大了人力、設備等方面的投入,加快了工程建設步伐。

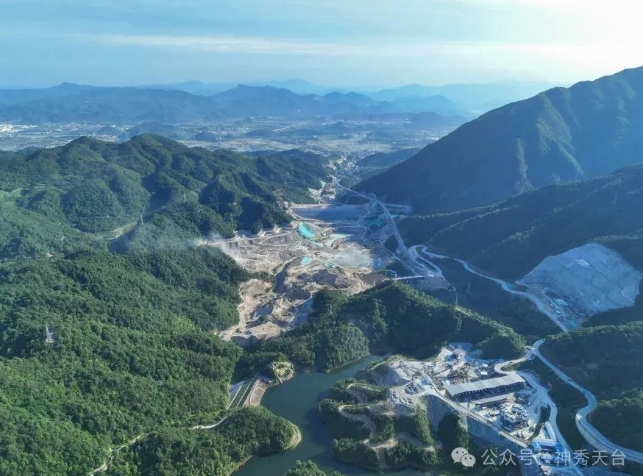

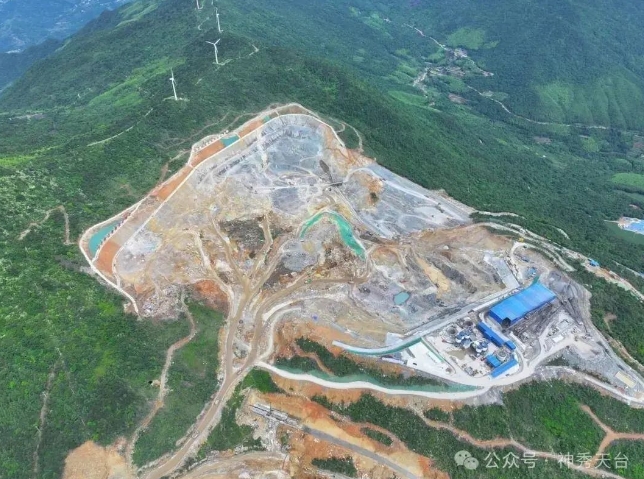

在該項目下水庫施工現場,記者留意到,一車車從料場開挖出來的石料正運往大壩部位進行填筑、壓實,在100多臺各類工程
機械設備密切配合下,橫在兩側山體之間的大壩逐漸“長高”。
“下水庫大壩填筑進度,關系到下一步面板混凝土澆筑及蓄水目標任務,是工程建設的關鍵節點之一。目前,現場工人3班倒、24小時不停歇作業,每天至少填筑1萬立方米。”三峽建工浙江天臺抽水蓄能有限公司工程管理部主任楊葛介紹。
他們正以創建精品工程為目標,努力將該項目打造成標桿工程,全力攻堅克難。像巖錨梁澆筑,錨桿和鋼筋制安量大,為確保連續澆筑,項目管理人員強化了預埋件安裝,混凝土拌和、澆筑、冷卻、拆模以及養護等過程管理,嚴格控制混凝土入倉溫度(不高于18℃)和冷卻水溫度,實現單日最高澆筑5倉混凝土。目前,已實現巖錨梁“鏡面”效果,人像、建筑設施清晰可見。

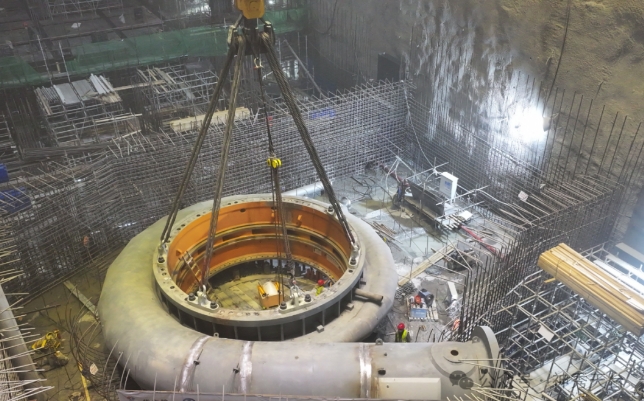

不久前,該項目順利完成了1號機組座環、蝸殼與蝸殼延伸段在安裝間焊接成整體后一次性吊裝。這是國內抽水蓄能領域開發并成功使用的創新型工法。與傳統工法相比,至少節約10天直線工期。
“再大的困難,我們都要想盡一切辦法去解決,決不退縮。”景茂貴說。
截至6月25日,該項目累計完成投資約32億元,力爭7月完成下水庫大壩填筑,10月完成上水庫大壩填筑、地下廠房1#機組土建向機電交面工作,為電站明年年底首臺機組投產發電打下堅實基礎。
